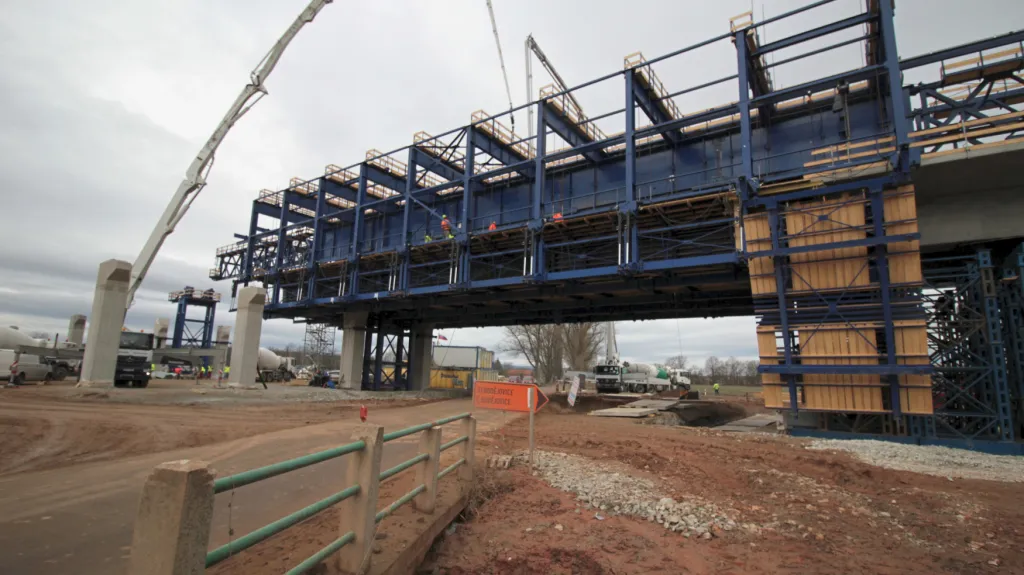

Silničáři chtějí letos rozestavět sto kilometrů dálnic. Modernizace D1 bude z pohledu řidičů hotová v létě, slíbil šéf ŘSD

Stát začne letos stavět 165 kilometrů dálnic a silnic I. třídy. Přelomové bude zahájení prací na celém chybějícím úseku dálnice D4, což bude první stavba v Česku postavená v partnerství veřejného a soukromého sektoru (PPP). Ředitelství silnic a dálnic nyní zahajuje stavební sezonu, jejími nejdůležitějšími okamžiky má být dokončení mnohaleté modernizace dálnice D1 – podle generálního ředitele ŘSD budou práce vesměs hotové již v srpnu – a také zprovoznění tří dálničních úseků ve východních Čechách.

První stavební práce nové sezony vypukly na dálnici D1, od víkendu již je omezen provoz mezi Devíti kříži a Ostrovačicemi, kam se vrátili dělníci, aby dokončili modernizaci. O posledním únorovém víkendu se začne pracovat také mezi Mirošovicemi a Hvězdonicemi. Během roku budou zúžené jízdní pruhy a snížená maximální rychlost celkem na 55 kilometrech v pěti různých úsecích od Mirošovic na Benešovsku po Ostrovačice na Brněnsku, ale do podzimu by mělo být vše hotové.

„Můžeme deklarovat, že modernizace dálnice D1 bude dokončena v letošním roce, bude dokončena do poloviny října,“ ujistil šéf Ředitelství silnic a dálnic Radek Mátl. Z pohledu řidičů by navíc mělo být vše hotovo již v létě, další dva měsíce podle něj budou na dokončovací práce.

Rok 2021 by měl být významný i pro řidiče v Královéhradeckém a Pardubickém kraji. Po letech čekání bude hotový první úsek dálnice D35 na východ od Opatovic nad Labem. Zatím jediná její dokončená východočeská část slouží spíše jako spojka mezi dálnicí D11 a hradecko-pardubickou silnicí I/37, nově ale dovede řidiče až do blízkosti Holic. Zároveň by do podzimu mělo být hotovo 22 nových kilometrů dálnice D11 od Hradce Králové k Jaroměři – formálně jde o dva úseky – což zrychlí cestování z Prahy na Trutnovsko i na Náchodsko a uleví od dopravy i větší části Jaroměře.

Dále se otevře pět nových kilometrů dálnice D6 u Lubence a jihovýchodní obchvat Otrokovic, který bude součástí dálnice D55. Celkem tedy do konce roku přibude nových 46,5 kilometru dálnic a k nim ještě 22,9 kilometru silnic I. třídy.

Začne stavba 100 kilometrů dálnic včetně prvního projektu PPP

Nově začne ŘSD stavět sto kilometrů dálnic a také 65 kilometrů přeložek státních silnic. Velkou pozornost k sobě přitahuje dostavba dálnice D4. Jednak je to jedna z nejrozsáhlejších dálničních staveb – naráz má vzniknout 32 chybějících kilometrů na Příbramsku a Písecku, což bude nejnáročnější jednorázová akce od dostavby příhraničního úseku D5 koncem minulého století – navíc si na ní stát poprvé vyzkouší financování PPP.

Dálnice tedy vznikne na náklady soukromé firmy, v tomto případě konsorcia firem Vinci a Meridiam, která ji také bude čtvrt století provozovat a udržovat, zatímco stát v této době bude jednak splácet náklady na stavbu, jednak platit za následné poskytované služby.

Letos se začnou stavět také nové úseky dálnic D3 v Jihočeském kraji, D6 v Karlovarském kraji, D55 na pomezí Jihomoravského a Zlínského kraje a opět – tak jako i v minulých letech – počítají silničáři i s obnovením prací na dálnici D49 ve Zlínském kraji. Radek Mátl však připustil, že kvůli odvoláním proti stavebnímu povolení zahájení stavby D49 ani letos není jisté. „Čekáme na vyřízení rozkladu na ministerstvu dopravy,“ poznamenal.

Stavět se naopak nezačne poslední chybějící úsek dálnice D1 u Přerova. Podle Mátla čekají silničáři na vyřízení změny územního rozhodnutí, potom teprve začne stavební řízení.

Dálnice se budou letos také opravovat a netýká se to jen D1. ŘSD počítá s rekonstrukcí vozovek na dálnicích D2 a D5, pokračovat budou také opravy mostů. Ředitelství silnic a dálnic bude mít na plánované investice nejvíce peněz ve své historii – rozpočet je letos 61miliardový, což je o šest miliard více než loni. Ministr dopravy Karel Havlíček (za ANO), který zároveň vede resort průmyslu a obchodu a je vicepremiérem pro hospodářství, podotkl, že vláda považuje dopravní stavby za jeden z důležitých hospodářských impulsů v době krize.
