Špatná příprava, nevysvětlené zdražení a nezvážení alternativ, hodnotí NKÚ opravy D1

Nahrávám video

Za minimálně dvouleté zpoždění modernizace dálnice D1 mohou nedostatky při přípravě projektu. Ředitelství silnic a dálnic (ŘSD) také vybralo variantu opravy bez toho, aniž by ji předtím porovnalo s jinými možnostmi. Během tří let navíc stouply průměrné náklady na jeden kilometr o víc než 70 procent. Zjistil to Nejvyšší kontrolní úřad. ŘSD tvrdí, že postupovalo správně.

„19 z 21 staveb nabralo zpoždění kvůli nedostatkům v přípravě. Na zpoždění se podepsal například nedostatečný geotechnický průzkum. Ten byl důvodem, proč se navýšila výsledná cena čtyř staveb celkem o téměř 130 milionů korun, a u dvou z nich byl příčinou ročního zpoždění,“ uvedli kontroloři.

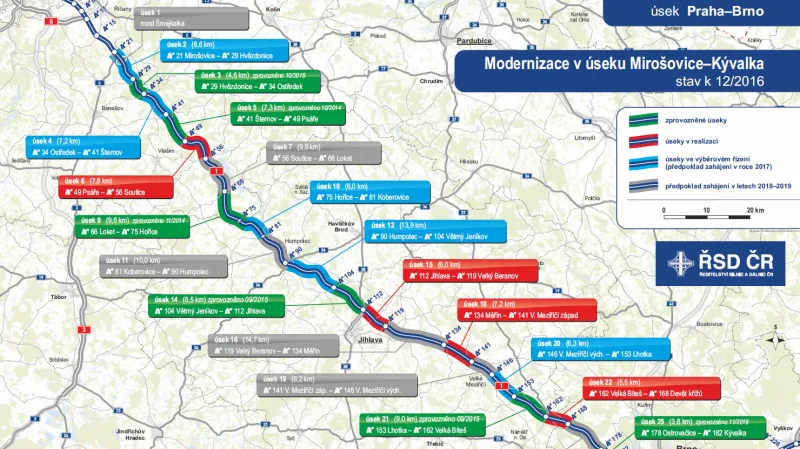

Modernizace dálnice D1 (stav k 12/2016)
Zdroj: ŘSD

Ředitelství silnic a dálnic v roce 2005 začalo připravovat variantu rozšíření dálnice na šest jízdních pruhů, kterou v roce 2009 změnilo na rozšíření dálnice v obou směrech o 75 centimetrů s tím, že budou zachovány čtyři jízdní pruhy. Podle kontrolorů ale ŘSD nedoložilo, proč ke změně přistoupilo a jestli jde o nejefektivnější řešení.

Až v roce 2012, kdy už bylo vyprojektováno prvních pět úseků, nechalo ŘSD zpracovat studii ekonomické efektivnosti zvolené varianty. Ta ale posuzovala jen zvolenou variantu, srovnání s ostatními možnostmi chybělo. Srovnání více variant modernizace nechalo zpracovat až v roce 2013, kdy už probíhaly práce na čtyřech úsecích.

Dokumentace kvůli změnám musela dvakrát aktualizovat, stát za to zaplatil 12 milionů korun. „Kvůli neujasněným technickým otázkám se u dalších pěti staveb protáhlo zpracování projektových dokumentací až o 19 měsíců,“ dodává mluvčí NKÚ Olga Málková.

Proč byly první úseky levnější?

Kontroloři se také pozastavili nad tím, proč byly první čtyři opravované úseky D1 podstatně levnější než ty následující. Vysoutěžené ceny byly v roce 2013 až o třetinu nižší, než projektanti očekávali.

U dalších pěti úseků, které se začaly modernizovat v letech 2015 a 2016, však vzrostly průměrné náklady na jeden kilometr oproti prvním úsekům o tři čtvrtiny – ze 74 na 128 milionů korun. Přitom podle projektu měly být vyšší jen o čtvrtinu. ŘSD podle kontroly nezjišťovalo, proč tak velké rozdíly mezi očekávanou a výslednou cenou vznikly.

Podle mluvčího ŘSD Jana Rýdla  vývoj ceny vyplýval ze situace na trhu. „První úseky modernizace se soutěžily při vrcholící stavební krizi v ČR, tudíž firmy v mimořádném zájmu o získání zakázky šly až na samou mez ekonomičnosti při stanovení nabídky. Při dalších soutěžích už byla situace na trhu jiná,“ uvedl Rýdl.

Také nelze podle něj porovnávat ceny oprav jednotlivých úseků D1. „Vždy rozhoduje reliéf krajiny, geoprostředí uložení stavby, charakter terénu a v případě modernizace dálnice i aktuální stav rekonstruovaného úseku,“ řekl mluvčí ŘSD.

  • Mirošovice – Hvězdonice (21.–29. km)
  • Ostředek – Šternov (34.–41. km)
  • Hořice – Koberovice (75.–81. km)
  • Humpolec – Větrný Jeníkov (90.–104. km)
  • Velké Meziříčí východ – Lhotka (146.–153. km)
  • Psáře – Soutice (49.–56. km)
  • Jihlava – Velký Beranov (112.–119. km)
  • Měřín – Velké Meziříčí západ (134.–141. km)
  • Velká Bíteš – Devět křížů (162.–168. km)
  • Zdroj: ŘSD, stav k 12/2016

V provozu je celkem šest kompletně opravených úseků dálnice D1. Práce budou od jara pokračovat na čtyřech místech a na dalších až pěti úsecích by dělníci mohli začít.

Modernizace 21 úseků dálnice měla být původně dokončena v roce 2018, v současnosti se počítá s rokem 2020. Výjimkou je most Šmejkalka nedaleko Mirošovic, který má být hotový v roce 2022. V době kontroly na konci června roku 2016 stát zaplatil za stavby zatím 3,5 miliardy korun, celková cena má dosáhnout 20,5 miliardy.

Výběr redakce

Aktuálně z rubriky Domácí

Vraťme pravidla před covid a vyřešíme většinu problému veřejných financí, míní Hampl

„Diskusi o udržitelných veřejných financích začínáme prohrávat,“ míní předseda Národní rozpočtové rady Mojmír Hampl. „Když si zvykneme na to, že pravidla změkčujeme, tak to bude postupem času pokračovat a bude to silnější a silnější,“ uvedl také v Událostech, komentářích moderovaných Lukášem Dolanským. Dodal, že řešením většiny problémů v oblasti fiskální politiky by byl návrat pravidel do předcovidového období.
před 2 hhodinami

Oceňuji odstup od zelené ideologie, ale chceme více změn, řekl Červený k ETS

Ministr životního prostředí Igor Červený (Motoristé) v Interview ČT24 v souvislosti s revidovaným návrhem Evropské komise na systém ETS zmínil, že oceňuje odstup od zelené ideologie. V jednání o emisních povolenkách vidí dílčí úspěchy, podle něj ale Česko čekají ještě další měsíce vyjednávání. Tématem rozhovoru, který vedl Daniel Takáč, byla také návštěva ministra v USA, zmenšení akceleračních zón a aktuální rekordní teploty.
před 3 hhodinami

Úsek D3 mezi Nažidly a Dolním Dvořištěm bude v pátek zprovozněn

V pátek bude zprovozněna část dálnice D3 mezi Nažidly a Dolním Dvořištěm na Českokrumlovsku. Stavbu úseku, který měří tři a půl kilometru a stál přibližně 900 milionů korun, se podařilo oproti původním plánům urychlit zhruba o měsíc, informoval již na začátku července vedoucí projektu Pavel Fišar. V letních měsících po dálnici projede denně na dvacet tisíc vozidel, jinak se jejich počet pohybuje kolem 13 500.
před 6 hhodinami

Dodávka vrtulníků z USA pro armádu se zpozdí, sdělil Zůna

Ministerstvo obrany čeká rozhodování, jestli a jak nahradit vrtulník Venom zničený před týdnem při nehodě. Podle šéfa resortu Jaromíra Zůny (za SPD) bude záležet na potřebách armády i finančních možnostech. Stroj se zřítil minulý čtvrtek na základně v Náměšti nad Oslavou při návratu z výcviku. Zemřela vojákyně, čtyři příslušníci se zranili. Zůna rovněž řekl, že dodávka osmi darovaných starších vrtulníků z USA se zpozdí. Původně je měly Spojené státy dodat v letech 2027 a 2028, dorazí ale nejdříve až v roce 2028.
před 12 hhodinami

Teplotní rekordy padly ve čtvrtek na mnoha místech Česka. Podívejte se na mapu

Česko zažívá další vlnu mimořádně horkého počasí. V Doksanech na Litoměřicku ve čtvrtek odpoledne naměřili meteorologové 40,1 stupně Celsia. Teplotní rekordy padly na 114 ze 171 stanic. Přes 39 stupňů bylo v Plzni Bolevci, v Plzni na Mikulce a také Rokycanech. V pátek má být ještě o něco tepleji.
včeraAktualizovánopřed 13 hhodinami

VideoNáměstkyně hejtmana stavěla bez povolení, dům nyní nechala zbourat

K zemi jde stavba náměstkyně jihočeského hejtmana Lucie Kozlové (Naše Česko), jež si ji nechala postavit bez povolení na břehu rybníka Dehtář u Českých Budějovic. O domě se mluvilo déle než rok. Náměstkyně tvrdila, že se nejedná o černou stavbu. Dokumentaci měl na starosti její partner, který je stavařem. Patřičné povolení jim ale chybělo. Stavba však pokračovala, dokud na případ začátkem roku neupozornili Reportéři ČT. „Neměla jsem být možná tak důvěřivá. Nicméně je to moje pochybení. Zcela to pochybení beru na sebe,“ řekla Kozlová. Původní stavební povolení bylo vydané jen na rekonstrukci chaty, kterou koupili. Místo přestavby ji ale strhli a začali stavět znovu, ve větším. Nyní to vypadá, že po bourání zde nakonec zůstane jen pozemek. Kozlová zatím netuší, co s ním udělá.
před 13 hhodinami

Fungování protidrogové agendy se po přesunu nemění, tvrdí Vojtěch

Fungování protidrogové agendy se po jejím přesunu z gesce Úřadu vlády pod ministerstvo zdravotnictví nemění, řekl ve čtvrtek ministr zdravotnictví Adam Vojtěch (za ANO) na veřejném slyšení Senátu k odpovědnosti státu za politiku závislostí. Přestěhovali se všichni experti, kteří o to stáli, dodal. Ministerstvo počítá pro příští rok s dotací 415 milionů korun pro adiktology, stejně jako letos. Šéfka Národního monitorovacího střediska pro drogy a závislosti Pavla Chomynová hovořila o paralyzování centra.
včeraAktualizovánopřed 17 hhodinami

Dorazily tropické dny, zaprší hlavně v sobotu

Česko má před sebou několik velmi horkých dnů. Ve čtvrtek a v pátek budou teploty stoupat až ke čtyřiceti stupňům Celsia. Meteorologové proto varují před velmi silnou zátěží teplem, která bude podle nich na jihu Moravy extrémní. O víkendu se trochu ochladí, teploty ale stále zůstanou vysoko nad tropickou třicítkou. V sobotu se na většině území vyskytnou přeháňky, vyloučené nejsou ani bouřky. Srážek ale nebude moc, a proto je ve většině Česka zvýšené riziko vzniku požárů.
včeraAktualizovánopřed 18 hhodinami

Evropský pohled

ČT24 každý den vybírá z obsahu publikovaného evropskými veřejnými médii, členy Eurovize.
