Až pětkrát dražší - NKÚ podtrhuje bolavé místo české dopravy

Praha – To, co se zdaleka ne jen v kuloárech dopravních úřadů dlouhodobě ví a útrpně snáší, dnes potvrdil Nejvyšší kontrolní úřad. V Česku je zvykem stavět silnice velmi draze a velmi pomalu – dosud se ale jen odhadovalo, do jaké míry. Kontroloři ve své studii z let 2008 až 2012 určili možnost ušetřit na dopravních stavbách zhruba pětinásobně. Podle výsledků navíc tuzemské vozovky rostou zbytečně pomalu. Že v Česku není zvykem s budováním vozovek nikterak spěchat, aktuálně zjistil i štáb ČT – a to dokonce v místě, kde se efektivita stavbařů nyní sleduje asi nejvíce.

Kontrolní úřad se rozhodl prověřit 74 staveb za 215 miliard korun a podrobně zkontroloval také 29 jednotlivých akcí za 83 miliard korun. Tato čísla nemusí mnoho napovídat, dokud je neporovnáme se zahraničím. Nabízí se tolik vychvalované Německo s kvalitními dálnicemi. Například ta v blízkosti Berlína prošla úplnou rekonstrukcí loni a její povrch tvoří speciální asfalt tlumící hluk od pneumatik. Jeden takový kilometr vyjde v Německu na 260 milionů korun. Nyní srovnání od NKÚ: za průměrný český kilometr (například na D1 jde o směs cementobetonu) se zaplatí 355 milionů, tedy zhruba o 100 milionů více.

Podle dopravních expertů přitom ale příčinou není například cena materiálu. Ta je totiž na trzích srovnatelná. „Ceny cementu i asfaltových pojiv se určují globálně. Práce je v Česku levnější. Do ceny na kilometr dálnice se ale počítá i řada doprovodných staveb, je otázka, jestli se v Německu dělají,“ komentoval odborník na silniční stavby z ČVUT Jan Valentin.

Větší než nutné množství peněz ale podle kontrolorů stejně přiteče do projektů už při jejich přípravě. Běžně ceny narostou i v desítkách procent. Za kilometr dálnice proto celkově i včetně výkupu pozemku stát v průměru zaplatí až 416 milionů. „Velký prostor k úsporám je už v rámci územního a stavebního řízení, kde rostou náklady nejvíc,“ uvedla mluvčí NKÚ Olga Málková. Vyšší účty ovlivňují i požadavky buď na dodatečné zařazení stavebních objektů, jako jsou třeba přípojky či křížení, nebo na úpravu už naplánovaných stavebních objektů.

Zdeněk Žák, ministr dopravy:

„Náš stát do dnešního dne motivoval všechny k tomu, aby předražovali. Pokud projektant dostane zaplaceno podle objemu stavby, nesmí se nikdo divit, že z mnoha nabízených variant vybere tu nejdražší. My navrhujeme jediné: pojďme zaplatit všem možná trochu více, ale za to, že nám budou ty stavby zlevňovat tak, jak je to zvykem v ostatních civilizovaných státech… Chceme motivovat všechny, aby vydělávali na tom, že se budou chovat prospěšně.“

Silniční síť po česku: Když draze, tak pomalu

Výstavba silnic a dálnic se podle kontrolorů neúměrně prodlužovala. Od schválení investičních záměrů po dokončení stavby uplyne v Česku nejčastěji 12 let. Ve stavebních a územních řízeních jsou také procesní vady, kvůli nimž je mohou jejich účastníci často a opakovaně napadat – a to vede podle NKÚ k dalším průtahům. Náklady ale rostou i v době samotné výstavby komunikací. Kontroloři zjistili, že u 13 staveb došlo k 920 změnám, kvůli nimž stavební náklady stouply o téměř 2 miliardy korun. Nepředvídatelné vícepráce se přitom na této sumě podílely jen z menší části.

Právě dodatečný nárůst cen kvůli neodhadnutému penzu práce stál za sporem ministerstva s firmou OHL ŽS, která odmítala pokračovat v modernizaci D1 mezi Lhotkou a Velkou Bíteší. Ministr Žák tehdy dokonce vyhrožoval možnou výpovědí smlouvy. Situaci se nakonec podařilo vyřešit, ale propříště bude nutné každou vícepráci předem projednat, schválit i vyúčtovat. Jak firma s výhrůžkou naložila a zda práce pokračují, se ke konci července byly přímo v úseku podívat i kontrolní týmy.

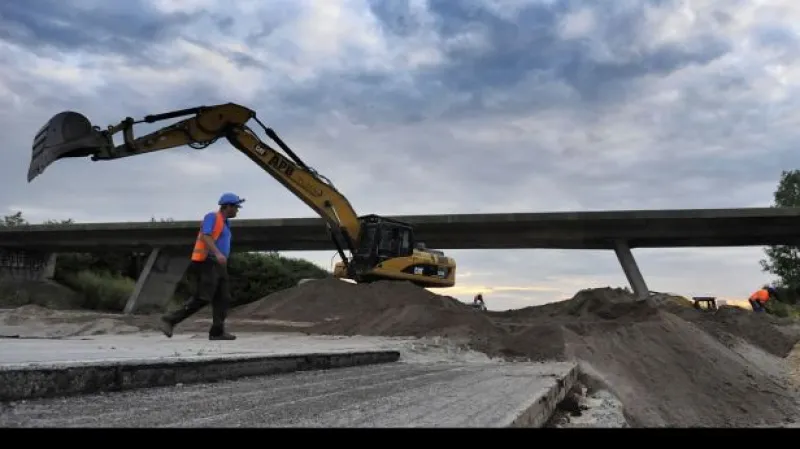

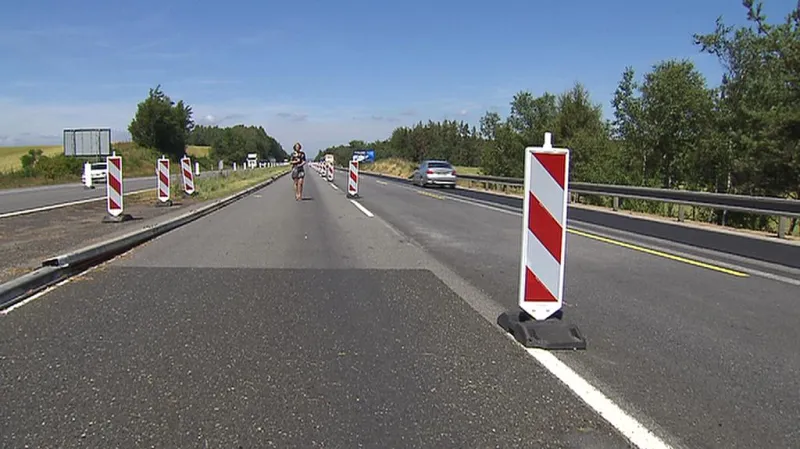

Jak aktuálně pokračují práce i na ostatních opravovaných úsecích D1, v pondělí zmapovala ČT. Například na sedmikilometrovém úseku Šternov–Psáře bylo 18 stavbařů – většina z nich v daný moment nevyvíjela přílišnou aktivitu. Téměř deset kilometrů dlouhý úsek z Lokte do Hořic nabídl podobný obrázek – na místě téměř nikdo nepracoval. Dělníků zde štáb napočítal přesně devět.

František Lehovec, expert ČVUT:

„Na počtu zaměstnanců nezáleží. Rozhodující je to, aby čas, který byl vymezen na jednotlivé postupné etapy, byl plněn. V některém úseku může být pět lidí přiměřeně.“

Na opravovaném úseku Jeníkov–Jihlava dlouhém osm a půl kilometru se v pondělí pohybovalo nejvíc pracujících - 31. Podle šéfa Ředitelství silnic a dálnic by měl být počet dělníků v řádu desítek na každém opravovaném úseku. „Nemusí být všichni vidět,“ vysvětluje.

Dálnice
Zdroj: ISIFA/Sean Gallup/Getty Images

NKÚ: Docházelo k porušování zákona

Kontroloři prověřili i 38 veřejných zakázek za 6,4 miliardy korun. Porušení zákona zjistili u 21 z nich za celkem 4,3 miliardy korun. ŘSD například u 11 akcí zadalo vícepráce ve výši 5 až 29 procent z původní ceny. Tyto vícepráce přitom zadalo původnímu dodavateli bez zadávacího řízení a v některých případech i bez písemné smlouvy. Hned dvakrát pak ŘSD porušilo zákon o veřejných zakázkách v případě smlouvy na poradenské služby za 100 milionů korun. Jednak zadalo zakázku v jednacím řízení bez uveřejnění, aniž by k tomu byly podle zákona splněny všechny podmínky, jednak ŘSD zakázku vypsalo tak, že ji mohl získat jen jeden dodavatel.

Síť dálnic bude tímto tempem hotová za 32 let

Síť dálnic a rychlostních silnic měla být podle koncepčních materiálů ministerstva dopravy z devadesátých let už dostavěna. Pokud vše půjde tak jako dosud, bude dokončena za 32 let a bude to stát 520 miliard korun, což je o 64 procent víc, než se předpokládalo v roce 1999. Je to mimo jiné způsobeno nedostatky v koncepční a řídící činnosti ministerstva dopravy.

Od roku 2007 nemá Česká republika žádný závazně schválený střednědobý ani dlouhodobý koncepční materiál, který by vymezil priority a naléhavost dokončení jednotlivých staveb v závislosti na dostupných finančních zdrojích. Současný systém financování vedl k tomu, že ŘSD zahajovalo přípravu i samotnou výstavbu projektů, aniž by na jejich dokončení mělo zajištěné peníze. Navyšování nákladů pak celý problém jen umocnilo.

Výběr redakce

Aktuálně z rubriky Ekonomika

Meziroční růst průmyslu v srpnu zpomalil, stavebnictví kleslo

Meziroční růst průmyslové produkce zpomalil v srpnu na 2,6 procenta z 3,1 procenta v červenci, uvedl Český statistický úřad. Oznámil také, že stavební výroba ve stejném období meziročně klesla o 1,4 procenta po červencovém růstu o 1,8 procenta. Schodek zahraničního obchodu činil v srpnu 5,3 miliardy korun, což je meziročně o 5,6 miliardy korun horší výsledek.
09:34Aktualizovánopřed 2 hhodinami

Až sto tisíc za nástup. Řada měst má problém obsadit odborné pozice na úřadech

Některá města hledají odborné pracovníky na úřady i několik let. Nabízejí náborové příspěvky až 100 tisíc korun, přesto se jim některé pozice nedaří obsadit. Jde například o místa na stavebních či investičních odborech nebo v sociální péči o ohrožené děti. Oslovené radnice jako důvody uvádějí mimo jiné tabulkové platy, kvalifikační požadavky a obavy uchazečů z odpovědnosti spojené s výkonem úřední práce.
před 10 hhodinami

Změna plánu. Vláda resorty průmyslu a pro místní rozvoj nakonec nesloučí

Vláda podle vicepremiéra Karla Havlíčka (ANO) nebude slučovat ministerstvo pro místní rozvoj (MMR) s resortem průmyslu a obchodu (MPO). Druhý zmíněný úřad se ale přejmenuje na ministerstvo hospodářství. To kritizuje opozice, podle níž kabinet upouští od slibu, který měl přinést úspory.
před 22 hhodinami

Dražší jsou energie, nájmy i nemovitosti. Inflace v září zrychlila

Zdražování v Česku zrychluje. Meziročně spotřebitelské ceny v září rostly o 2,5 procenta. Víc stojí hlavně pohonné hmoty. Zářijová cena nafty atakovala hranici padesáti korun za litr. Ten přitom stál před rokem zhruba 33 korun. Dlouhodobě rostou také náklady na bydlení. Kromě energií jde i o nájmy. Rychle zdražují i nemovitosti – byty, domy i pozemky. Naopak potraviny v září stále ještě zlevňovaly, což pomohlo inflaci zpomalit. Podle odborníků se však tento trend může otočit.
před 22 hhodinami

Paramount dokončil převzetí Warner Bros. Discovery

Americký mediální konglomerát Paramount Skydance v úterý dokončil převzetí konkurenční společnosti Warner Bros. Discovery v hodnotě přibližně 110 miliard dolarů (2,4 bilionu korun). Skupina, která nově nese název Skydance, to oznámila v tiskové zprávě. Šéf skupiny David Ellison již minulý týden uvedl, že účelem názvu Skydance je zachování samostatné identity studií Paramount a Warner Bros. Akcie sloučené společnosti se nyní přesunuly z trhu Nasdaq na newyorskou burzu (NYSE), kde se budou obchodovat pod symbolem SKYD.
včeraAktualizovánovčera v 16:11‌‌

Trump dekretem rozšířil možnosti používání daňově zvýhodněného dieselu v USA

Americký prezident Donald Trump podepsal exekutivní nařízení, kterým rozšířil přístup k daňově zvýhodněnému dieselu. V noci na úterý o tom informovala agentura Reuters, podle které si toto zvýhodněné palivo, které bylo určeno pro zemědělské či stavební stroje, bude moci koupit kdokoli.
včeraAktualizovánovčera v 09:18‌‌

Slovenská vláda schválila návrh státního rozpočtu, veřejný schodek stoupne

Slovenská vláda v pondělí schválila návrh státního rozpočtu na příští rok. Schodek veřejných financí má v roce 2027, kdy jsou v zemi plánovány příští parlamentní volby, stoupnout v přepočtu na 4,94 procenta výkonu ekonomiky.
5. 10. 2026Aktualizováno5. 10. 2026‌‌

VideoCestovní kanceláře už prodávají first minute zájezdy na léto

Cestovní kanceláře už prodávají dovolené na příští léto. Takzvané first minute zájezdy se snaží přilákat zájemce slevami, širším výběrem a někdy i možností storna či výběru jiné destinace zdarma. Podle dat statistiků se počet Čechů mířících za hranice zvyšuje. Oproti době před covidem vzrostl o víc než milion. Roste ale taky cena leteckého paliva – za poslední tři měsíce o třetinu. To může ovlivnit také ceny zájezdů. Uváděné ceny prodejci zpravidla garantují až do odjezdu, v případě potřeby ale mají cestující oporu i v občanském zákoníku.
5. 10. 2026‌‌

Evropský pohled

ČT24 každý den vybírá z obsahu publikovaného evropskými veřejnými médii, členy Eurovize.
